杨果 封面新闻记者 刘彦谷
塔吊林立,机械轰鸣。位于广元市利州区宝轮镇的中煤广元煤电一体化项目建设现场,能源“新引擎”正以与日俱新的速度拔节生长,建设者们头顶烈日“炙烤”,以“满格”状态全力以赴,将一幅幅“施工图”逐渐转化为高质量发展的“实景图”。

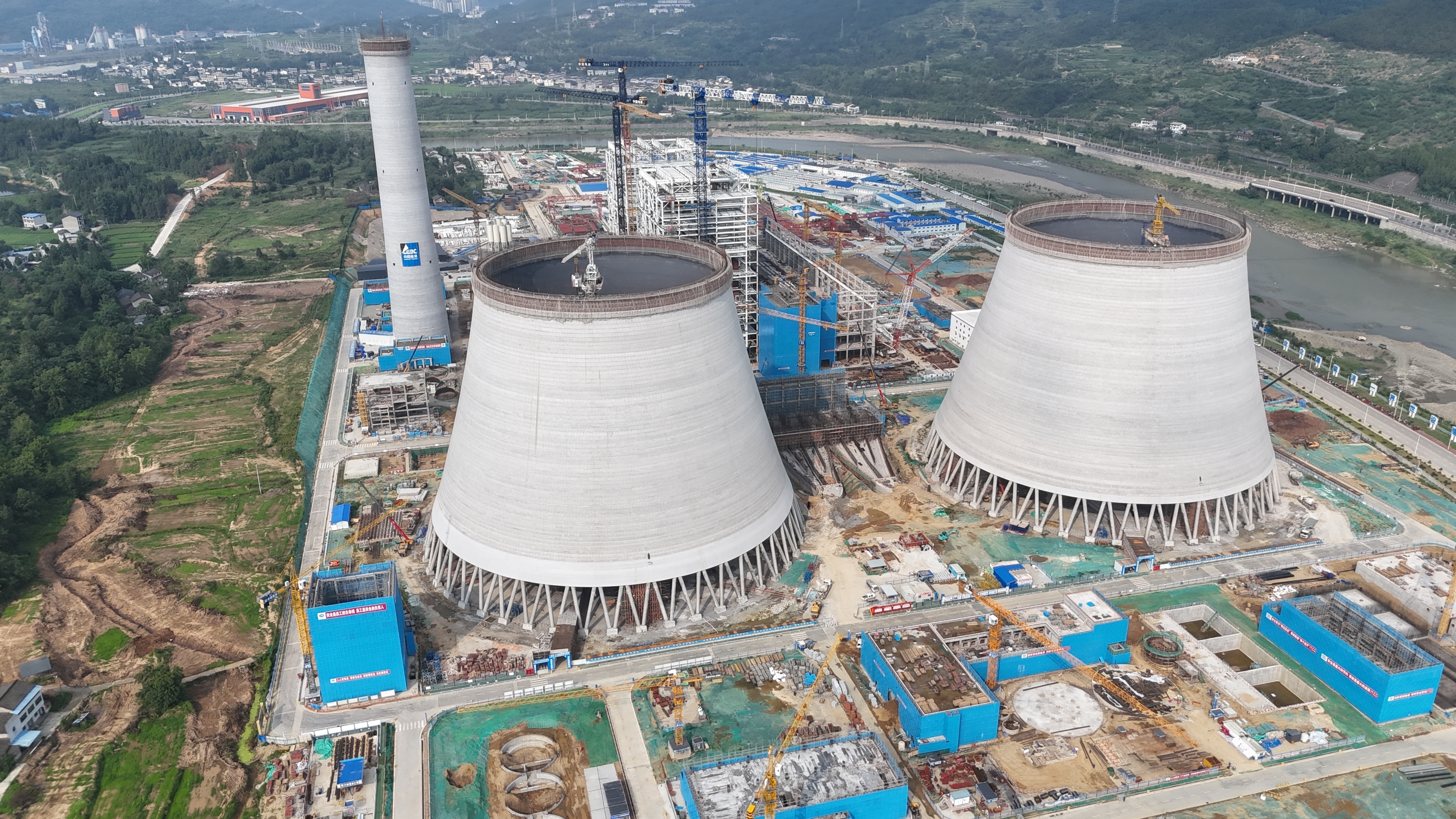

中煤广元煤电一体化项目火热建设中。\n叶清 摄
估算总投资300亿元的中煤广元煤电一体化项目,是广元市与中煤集团开展深度合作的重大项目。目前,已落地在建项目主要包括中煤广元燃煤发电、中煤广元煤炭储备基地和元宝山铁路专用线等项目。
在施工现场,100余台大型机械忙碌运转,2800多名工人挥汗如雨。1号锅炉正在进行受热面的吊装,2号锅炉正在进行烟风道的组合,烟囱共148板,已浇筑120板,冷却塔共134板,已浇筑80板,主厂房正在进行屋面封顶作业。中煤广元能源有限公司总经理魏凤文说,“项目的顺利推进,离不开相关部门的支持。我们将倒排工期,挂图作战,高标准、高效率完成建设任务。”
据了解,该公司在抓进度的同时,每天都会对工人交任务、交安全、交措施,查工作着装、查精神状态、查个人安全用具。在取水泵房钢筋加工场,设立了休息亭、茶水亭,天气炎热,工人们感到疲乏时便可以休息和饮水。

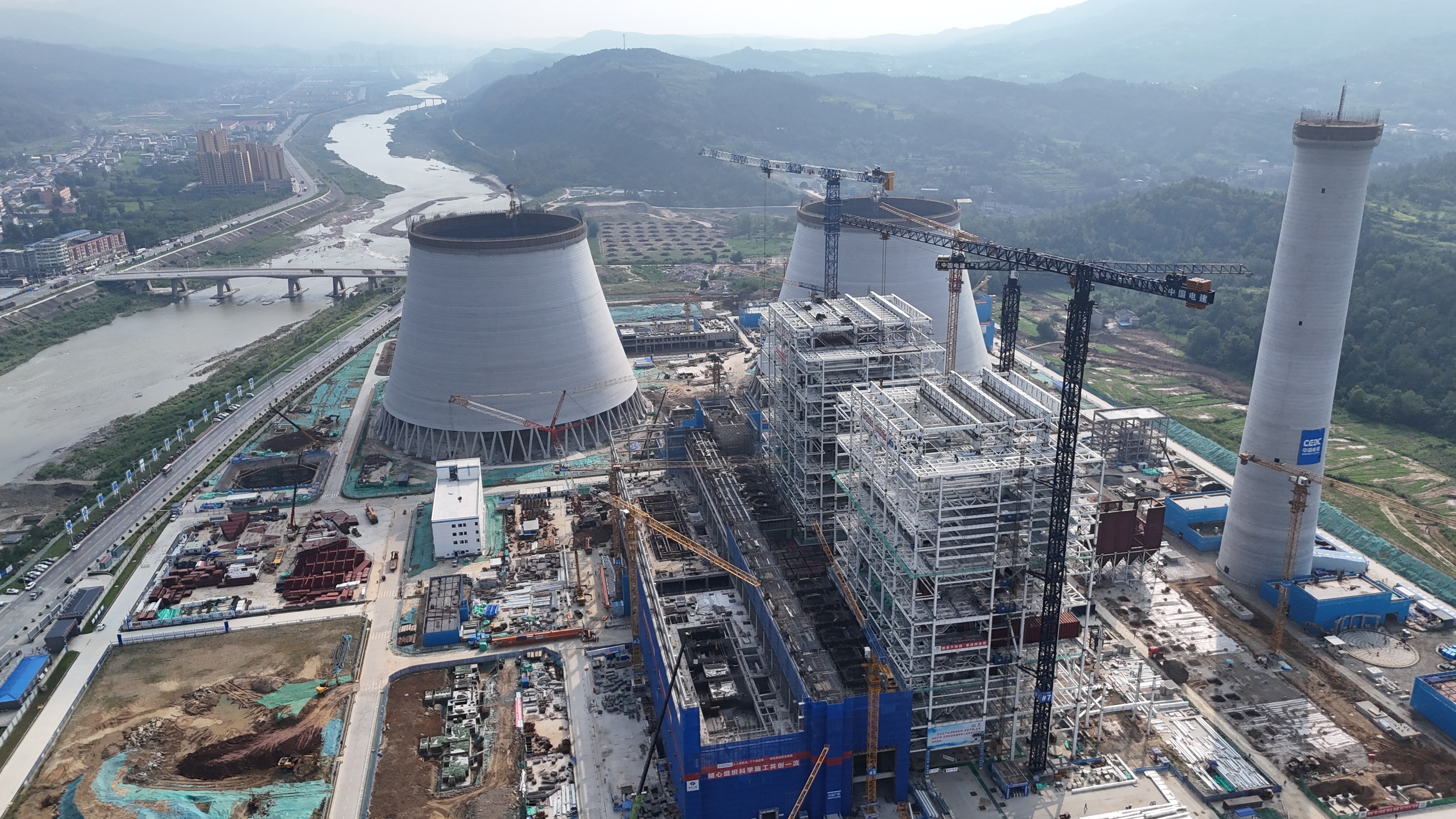

中煤广元煤电一体化项目火热建设中。\n叶清 摄
目光转向元宝山铁路专用线项目2号隧道,这里同样是热火朝天的施工场景。据介绍,元宝山铁路专用线自宝成铁路昭化车站成都端引出,与既有线并行约1.1公里后上跨宝成铁路,之后南折以桥梁形式下穿G75兰海高速,上跨市政道路、G108线、清江河等至清江河南侧,然后以隧道形式从智创小镇东侧穿群山,跨越司马村,终至宝轮镇清江村附近,末端设电厂站顺接中煤广元燃煤发电项目。计划铺轨全长9.573公里,从2024年12月开始建设,力争2026年2月底前通车运营。
中煤广元能源有限公司工作人员刘科余说,目前元宝山1号隧道共计掘进进尺1692米,占总里程3330米的50.81%;2号隧道共计掘进进尺1063米,占总里程1840米的57.77%;清江河特大桥累计完成桩基163根,占总量188根的86.70%;完成承台浇筑27个,完成墩柱浇筑18个。司马村大桥、代建段清江河转体桥、广甘线连接中桥、DK0+439涵洞也进展顺利。
中煤广元煤炭储备基地项目的卸煤系统同样是攻坚热土。自从5月16日开工以来,已完成总工程量的45%。该项目负责人王乾坤说:“目前,我们已取得节能批复、环评批复、用地预审及选址意见等手续,项目可研报告已报国家发展改革委并通过评审,预计8月上旬取得批复。”

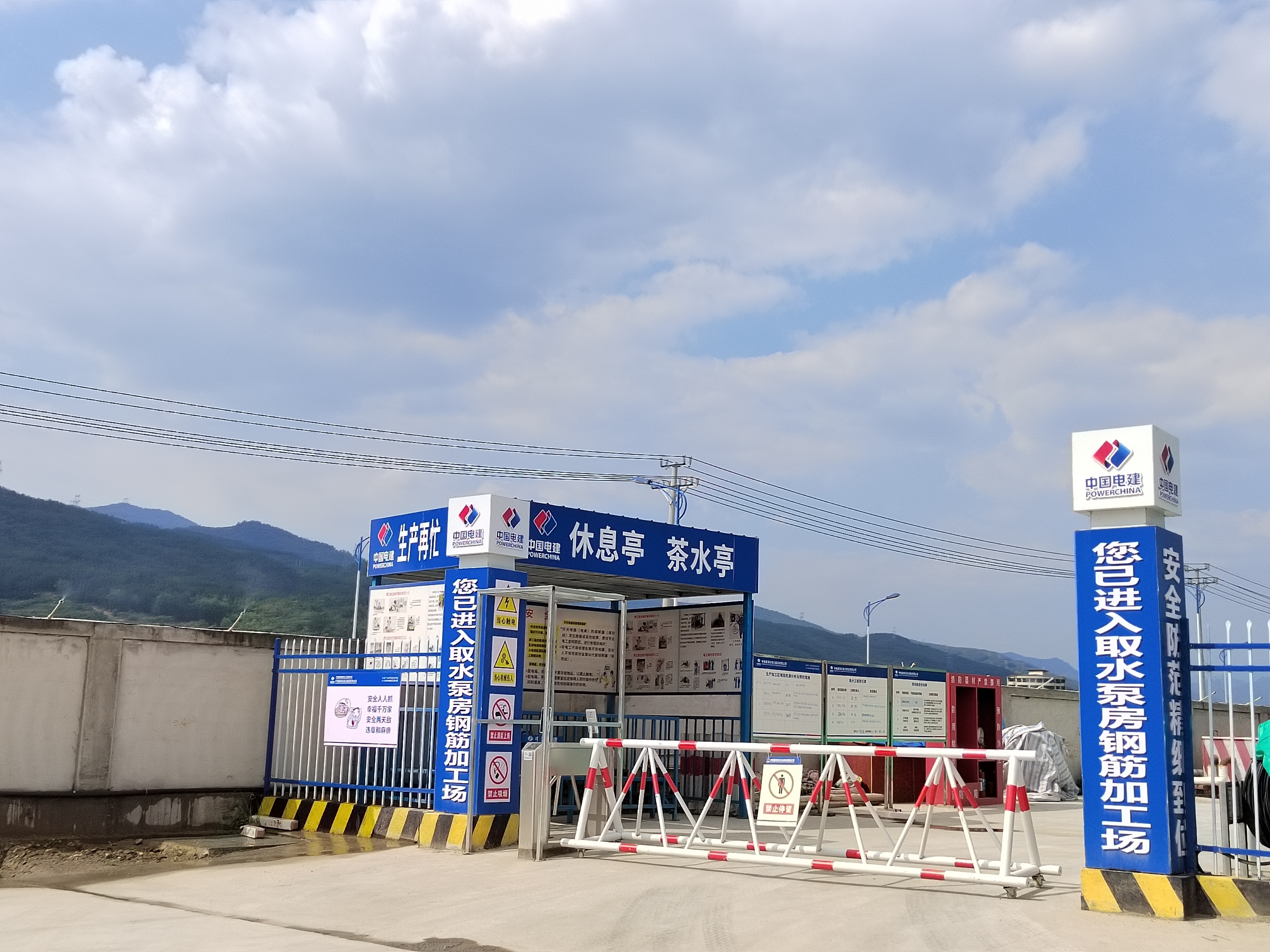

项目现场设立休息亭和茶水亭。杨果 摄
广元市发展改革委党组书记、主任彭仕扬表示,将主动靠前服务,加强业务指导和过程管理,积极协调解决项目推进过程中遇到的困难和问题,以最优服务保障项目顺利推进。
